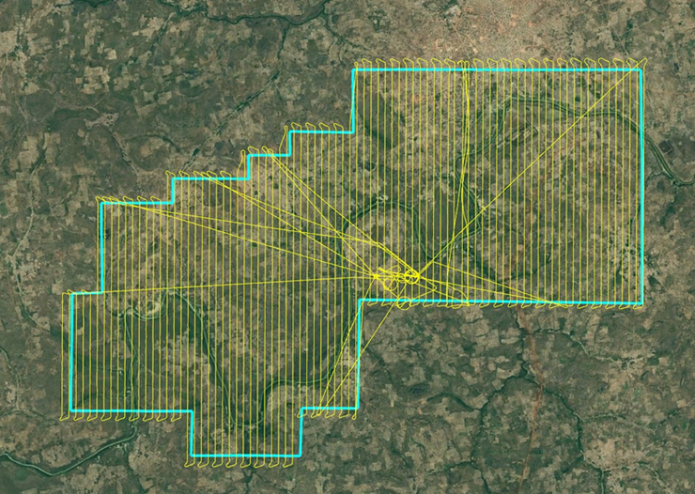

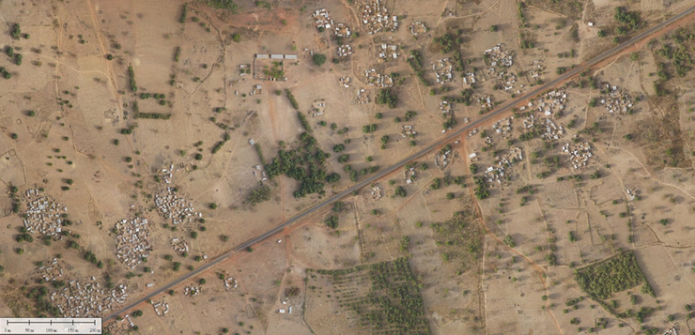

3DroneMapping被任命为顾问,对马里南部的一个潜在锂矿区进行空中勘测。该项目总面积约为18000公顷。客户要求制作正射影像和DTM产品。控制点被放置在场地周围。使用测量级GPS对这些点进行测量,精度在20mm以内。由于基线较长,RTK不适合作为一种选择,因此对原始GNSS测量进行了后处理。由于电力供应受限,飞行作业历时3天,平均每天飞行3次。在非常具有挑战性的条件下,总共飞行了850公里。每天的温度经常超过40℃,风速超过14米/秒。

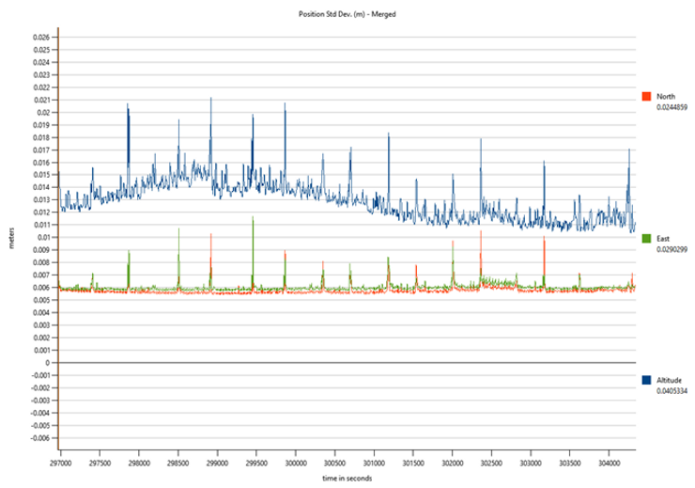

轨迹的后期处理使INS系统得到了很好的结果。所有的数值都在公差范围内。目标图像以XYZ和OPK为参考,准备用于摄影测量程序。
摄影测量是相对直接的,并输出了标准的输出。需要对DTM进行少量的人工分类,因为大多数的人工痕迹可以通过自动算法来分离。处理工作在72小时内完成。

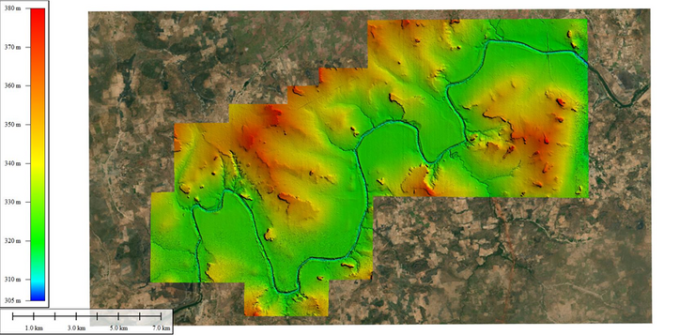

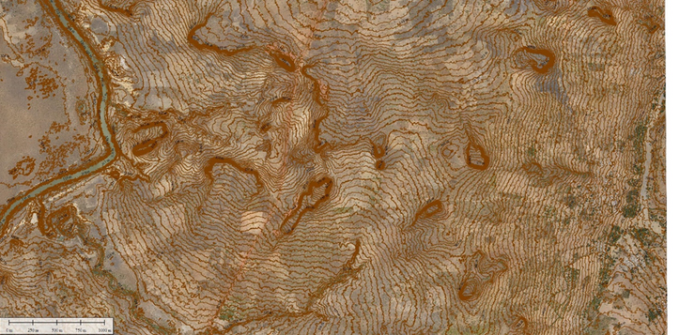

DTM、正交马赛克和等高线作为最终输出被生成。
这是在具有挑战性的环境条件下进行的一次相当简单的调查。任务成功的主要原因是仔细的计划和保持现场的效率。
