33秒丨无人机瞰济南超算中心:108天极限建设速度挑战世界“最强大脑”

2019-04-01 08:15 性质:转载 来源:闪电新闻
免责声明:无人机网(www.youuav.com)尊重合法版权,反对侵权盗版。(凡是我网所转载之文章,文中所有文字内容和图片视频之知识产权均系原作者和机构所有。文章内容观点,与本网无关。如有需要删除,敬请来电商榷!)

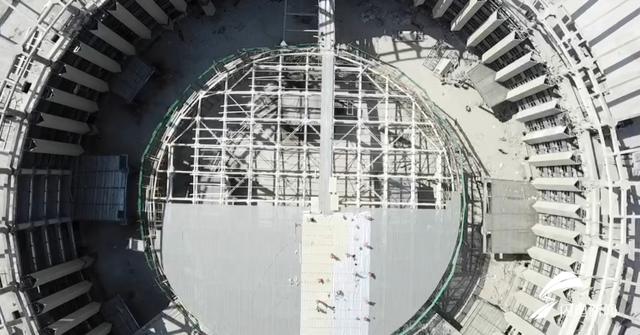

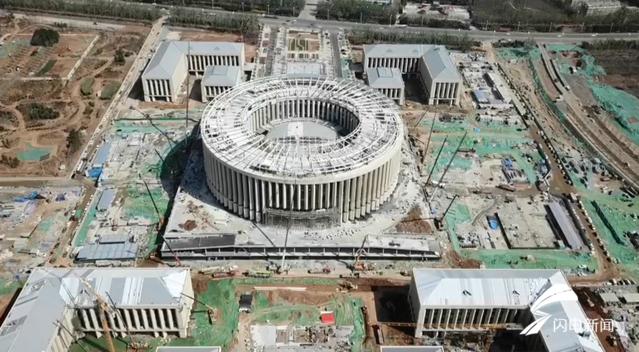

  3月31日,随着最后一块幕墙材料安装完毕,由中建八局第二建设有限公司参与建设的济南超算中心科技园一期项目仅用108天时间就拔地而起,初露真容,...

  3月31日,随着最后一块幕墙材料安装完毕,由中建八局第二建设有限公司参与建设的济南超算中心科技园一期项目仅用108天时间就拔地而起,初露真容,完成了全部的主体结构与外立面装饰施工。

  山东省委常委、济南市委书记王忠林在全市“聚力项目建设 加速动能转换”重点项目春季集中开工活动中称赞该项目“创造了济南速度。”

  极限速度挑战世界“最强大脑”

  济南超算中心科技园项目是经科技部批准成立的千万亿次国家超级计算中心之一,总建筑面积约为61.7万平米。中建八局二公司承建其最核心建筑——超算中心主楼,地上7层地下2层(含架空层),建筑面积约11万平米。

  项目建成后将服务于世界一流的E级超级计算机,被公认为“超算界下一顶皇冠”。

  项目定位高,带来了“极限速度”:从地基处理到主体结构与外立面装饰施工完成仅108天,主体建筑有13000余件钢结构构件,施工工期仅40天,平均每层钢结构安装时间仅2.5天,钢结构总量约2.6万吨,平均每天需安装700吨……

  中建八局二公司总经理、党委副书记李少华全面负责组织实施和资源调配,高效组织调配土建、安装、装饰、智能相关专业,组建了800余人的土建施工队伍,1000余人的钢结构施工队伍,500余人的机电安装队伍,1500人的室内外装饰施工队伍。

  78天!刷新“济南速度”

  面对极限速度,项目部优化施工部署,将工作计划精确到每一天,做到“未雨绸缪”,开工前就按照特定施工阶段的需求,储备了电焊工、架子工等特殊工种;为预防春节期间可能出现的物流滞后,提前储备了钢结构、石材、型材等物料,并准备了应急物流公司。

  超算中心主楼单层面积达到2.8万平米,为带屈曲约束支撑的钢框架结构。项目部将梁柱节点均优化为钢牛腿连接,一根钢梁安装时间从60分钟缩减到了15分钟,工效提高75%,既安全快捷。同时,改进吊运工装,采用一个吊次可以安装3-4根钢梁的串吊工艺,工效提高200%。

  项目坚持“施工全天候、春节不打烊”,施工高峰期间,现场投入吊装机械设备60台,1500余名劳务工友,24小时不间断施工;10天完成3500吨钢筋安装和35000方混凝土浇筑;15天完成34000平米的6000KN.m强夯地基换填处理及试验;35天完成2.6万吨钢结构吊装工作……项目仅用78天,实现了超算中心主楼钢结构封顶,刷新了国内单体钢结构安装速度。

  装配式幕墙“搭积木”

  济南超算中心主楼,可以看到环形的建筑外墙上,整齐地悬挂着一排排仿石材立方体幕墙,阳光下凸显“严谨”之美。

  由于建筑外墙是圆弧状造型,加之工期紧张,项目团队经过研讨和优化设计,创造性地将构件式幕墙设计成一个个单元体,实现了幕墙的装配式建造。这种建造方式类似于“搭积木”,将幕墙单元体在场外加工好,项目场内仅进行吊装作业,仅用20天就完成了近十万平米的建筑外立面幕墙安装。

  这种几何状的单元体幕墙均由中建八局二公司装饰公司幕墙加工厂加工,内部为钢架结构。在制作之前,项目团队运用BIM软件,建立了精细的幕墙结构3D模型,进行了预拼装,并且制作了精准的钢架加工模具,保证了加工过程的精准可靠。

  项目团队还采用了测量放线神器——BIM放线机器人,实现了高效、精准放线定位,确保了每一块单元体幕墙的安装精度,实现了美观、节能的效果,凸显了高品质、高水准的建筑风格。

  108天,一座11万平米的圆柱形超算中心主楼以一流效率和一流品质拔地而起。
